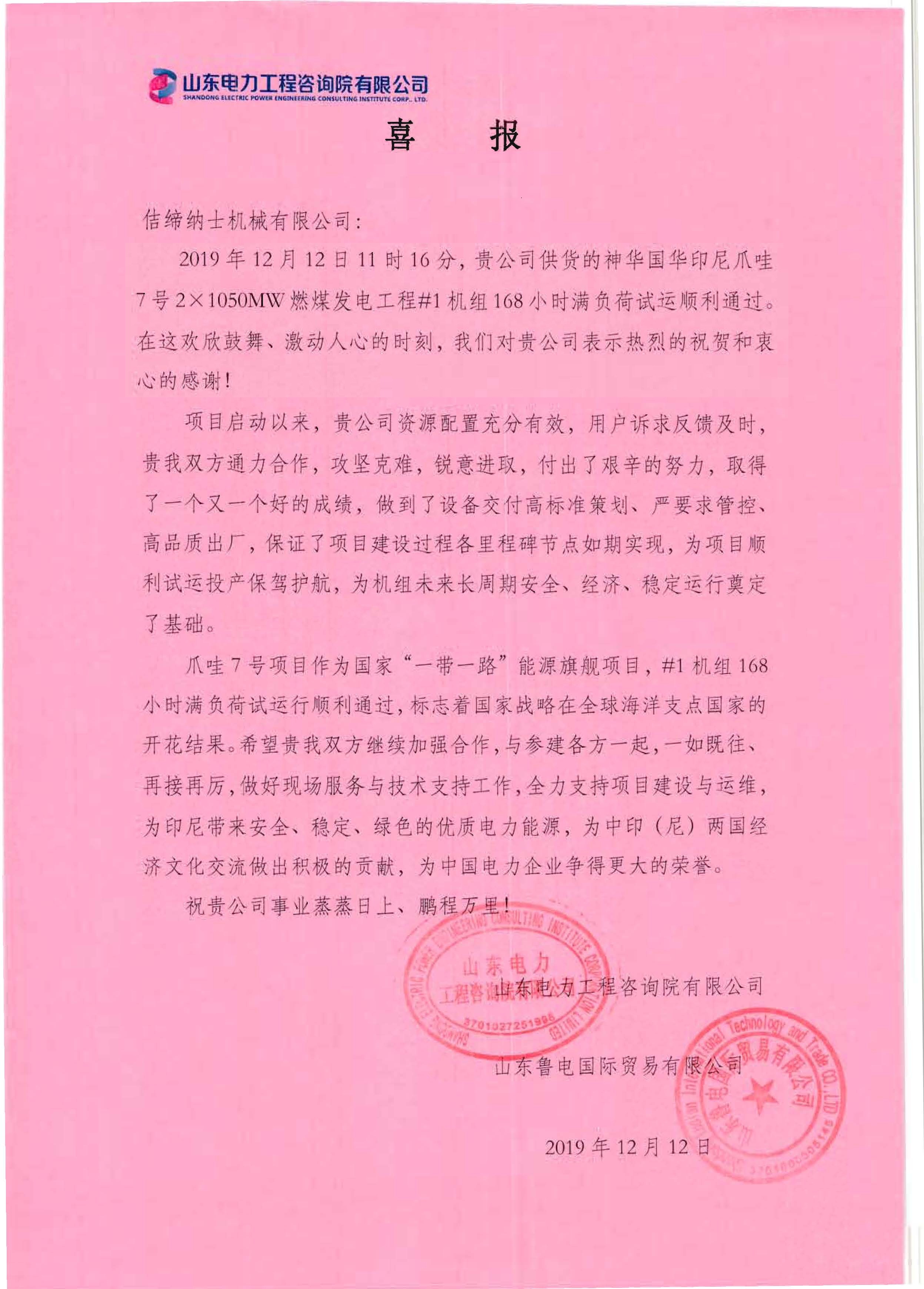

12月12日11时16分,由山东电力工程咨询院有限公司联合总承包的神华国华印尼爪哇7号2×1050M燃煤发电工程1号机组一次性通过168小时满负荷试运行,这一中国企业在海外投资建设的单机容量大、拥有自主知识产权的火电机组正式投产。爪哇7号项目凝汽器抽真空系统采用了8套佶缔纳士中国生产的AT3006&2BE系列真空泵机组。项目试运行成功后,山东院时间向我们发来了喜报,感谢NASH中国团队在整个项目运行中的密切配合,为项目的顺利试运行投产保驾护航。
1号机组168小时试运期间各系统运行正常,技术指标优良,满足连续稳定运行的要求。期间机组平均负荷率100%,净可靠容量测试1013M(PPA合同约定991M),电气及热控保护率100%,仪表投入率100%,自动投入率100%,汽机真空严密性122Pa/min,综合厂用电率4.76%,发电煤耗277.48g/(kh),供电煤耗291.32g/(kh),各项主要经济技术指标均达到并部分优于设计值,达到PPA约定目标。
印尼爪哇7号项目位于印尼爪哇岛万丹省,距雅加达约100公里。作为国家“一带一路”能源旗舰项目,#1机组168小时满负荷运行顺利通过,标志着国家战略在海洋支点国家的开花结果。项目整体投运后,年发电量约150亿千瓦时,将有效改善印尼区域电力供应现状,大大缓解爪哇地区用电紧张局面,为印尼带来安全、稳定、绿色的优质电力能源,对当地经济增长和社会发展起到强有力的拉动作用。
